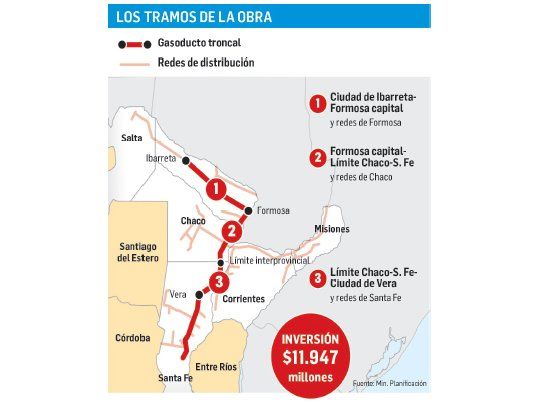

Noreste: garantiza Nación los fondos para gasoducto troncal
Incluirá en el Presupuesto 2017 los fondos necesarios para avanzar en la concreción de esta obra vital para esta región del país.

Si bien el tema contractual y de ejecución es competencia del Estado nacional, el secretario de Energía de Salta, Marcelo Juri, destacó su "preocupación por el impacto social que tiene la paralización de los trabajos debido a la pérdida de fuentes laborales".
El funcionario detalló que al Estado salteño le atañe la cuestión ambiental a través de relevamientos, informes de monitoreo y el trabajo coordinado de gestión sobre el manejo de residuos peligrosos.
José Luis Parrino, secretario de Gas y Energías Convencionales de Santa Fe, dijo a su vez que las obras en la provincia "avanzan de modo normal y de acuerdo con el cronograma".
"De esas etapas, dos tendrían que estar terminadas este año: la del gasoducto troncal Sauce Viejo, hasta Vera, y los ramales de derivación que alimentarían a Candioti, Laguna Paiva y Helvecia, entre otras localidades", precisó el funcionario a esta agencia.
La tercera etapa concluiría a mediados de 2017 y es la que sale de Emilia, alimenta a San Cristóbal y llega a Tostado, precisó Parrino.
"Con precisión -aseguró- el avance de obra, de no mediar ninguna otra circunstancia, si sigue a este ritmo, se va a concluir en el plazo establecido".
Luego, desde Vera hasta Florencia viene trabajando otra empresa, a muy buen ritmo, y se terminará en el segundo semestre del año próximo.
Parrino dijo que "por otra parte avanzamos en los gasoductos regionales que desarrollamos nosotros, y que partirían del GNEA el año que viene, una vez que esté habilitado el sistema".
En Formosa, en tanto, las obras principales del Gasoducto del Noreste en los tramos licitados -unos 500 kilómetros a la vera de las rutas nacionales 81, 86 y 11- continúan "aunque con un ritmo menos sostenido", según fuentes del Gobierno local.
También se avanza en los ramales secundarios.
